战寒潮 保生产 | 我们坚守在一线
2024-02-08
近日,寒潮横扫大江南北

全国各地风雪来袭

气温骤降

面对“速冻”挑战

重庆赛迪热工环保各项目团队

坚守一线

迅速投入到“战寒潮 保生产”行动中

1.新疆八钢高炉除尘总承包项目

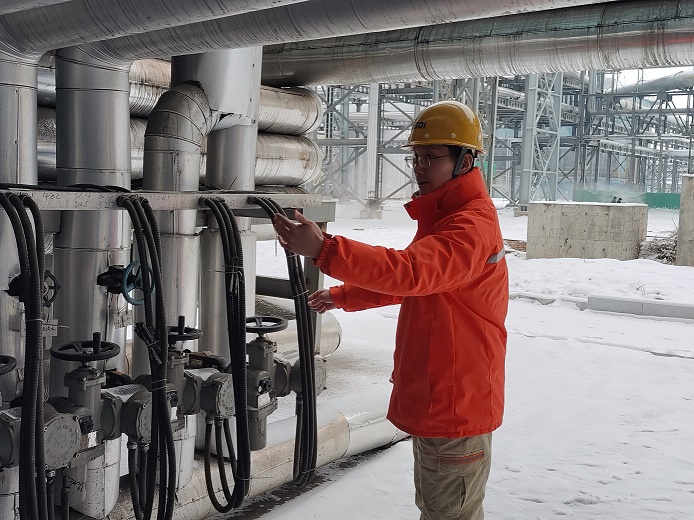

面对北疆连日来-16℃左右的寒潮暴雪极端天气,新疆八钢高炉除尘项目组织对设备管网防寒防冻措施进行全面隐患排查,采取蒸汽伴热、搭设保暖棚等措施,组织清雪除障志愿服务,在滴水成冰的考验中守护机组安全运行。

2.八钢制氧站总包项目

位于880米海拔的八钢制氧站总包项目现场进入冬季以来,-16℃是常态。面对强风雪天气,项目部采取厂通暖气的方式保障厂房内设备和循环水管道运行安全,采取搭暖棚的措施使得暖棚内温度保持在30℃上下保障了储罐设备二次灌浆混凝土的质量和强度,采取加伴热带的方式避免外围部分重要设备冻坏、冻裂,外围电缆沟实行全密封防止积雪结冰,春节期间项目部安排人员对重大设备设施采取24小时巡检和厂房内外安摄像头的方式对现场环境状况实时监控、避免设备遗损。

3.敬业二期3号、5号镀锌项目

连日来,寒潮突袭,河北区域气温骤降至零下10-15℃。敬业二期3号、5号镀锌项目编制“冬季安全专项施工方案”,配备足量防寒防冻劳保用品,加大重要设备的防寒防冻巡检力度,采取包棉和包电加热带等方式加强循环水管道保温,提升安全预警效能,确保冬季安全生产。

4.涟钢150MW发电项目

涟钢150MW发电EPC项目正处于土建结构收尾和水冷壁安装阶段,现场重点对混凝土采取覆盖保温的方法力保冬季生产。

5.晋钢13.5转炉柜项目

近日,山西省暴雪天气接连来袭,面对雨雪天气的巨大考验,项目团队始终冲锋在前,以“满格”状态、“顶格”标准、“真格”措施奋战在生产第一线。目前,柜内安装已完成90%,接下来,项目团队将做好管道安装和外壁防腐工作,全力以赴打好4月中旬的“投产战 ”。

6.津西25万t/a转底炉项目

在冬季气温零下的津西25万t/a转底炉EPC项目现场,项目团队迎寒潮、战风雪,以“动”治“冻”,加大安全生产管控力度,精准开展隐患排查治理,严格执行冬季施工方案及各项安全技术措施,织牢安全生产“网”。目前,该项目成品间、配料间、低压配电室、高压配电室已封顶,余热锅炉基础完成,转底炉拖轮安装完成;年后将组织施工单位进行主厂房钢结构安装和成品间、配料仓安装,为8月底投产保驾护航。

7.美富淦1号、2号热镀锌项目

受到寒潮影响,河北气温已经到了零下15℃。项目团队全力以赴跟催设备制造进度和质量、确保设备到场时间,配合业主调试,为5月中旬项目投产创造条件。

8.安钢周口余热发电运维项目

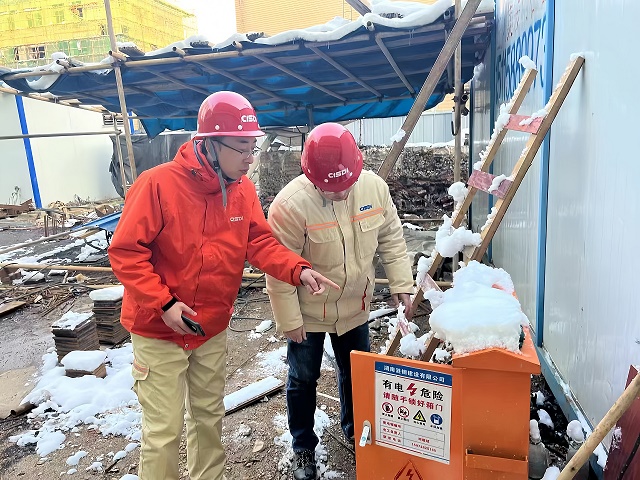

受寒潮影响,河南气温骤降。安钢周口余热发电运维项目加强检查仪表取样管保温和加热带使用情况,落实除盐水保温防冻措施,落实电动阀门防雨雪措施,加大输水管道防冻检查力度,组织志愿团队对巡检常规路线开展除冰除雪行动。

热工环保公司 郭玉洁/文  项目管理部/图
